2022.12.20

尼崎停車場線 歩道リニューアル工事(その3)

完成

尼崎停車場線 歩道リニューアル工事(その3)
工事概要 排水性舗装工 2,560㎡
透水性舗装工 2,830㎡
側溝工 4,11m
発注者 兵庫県さま
所在地 尼崎市長洲中通
工期 約8ヵ月(R3.4/20~R4.12/20)
金額 80,911,600円

現道片側2車線の道路片側1車線に自転車道を設置する工事であったので、車道舗装をする際片側1車線となり片側交互通行になる為、昼間施工では渋滞が予想された。

また高校が2校隣接しており、生徒の往来が多いので施工時の安全確保に一抹の不安があった。

そこで、発注者の兵庫県さまと協議を行い、車道舗装を夜間で施工することにし、無事に竣工する事ができた。

着工前№18

①着工前

着工前№24

②着工前

着工前№30

③着工前

完成№18

①完成

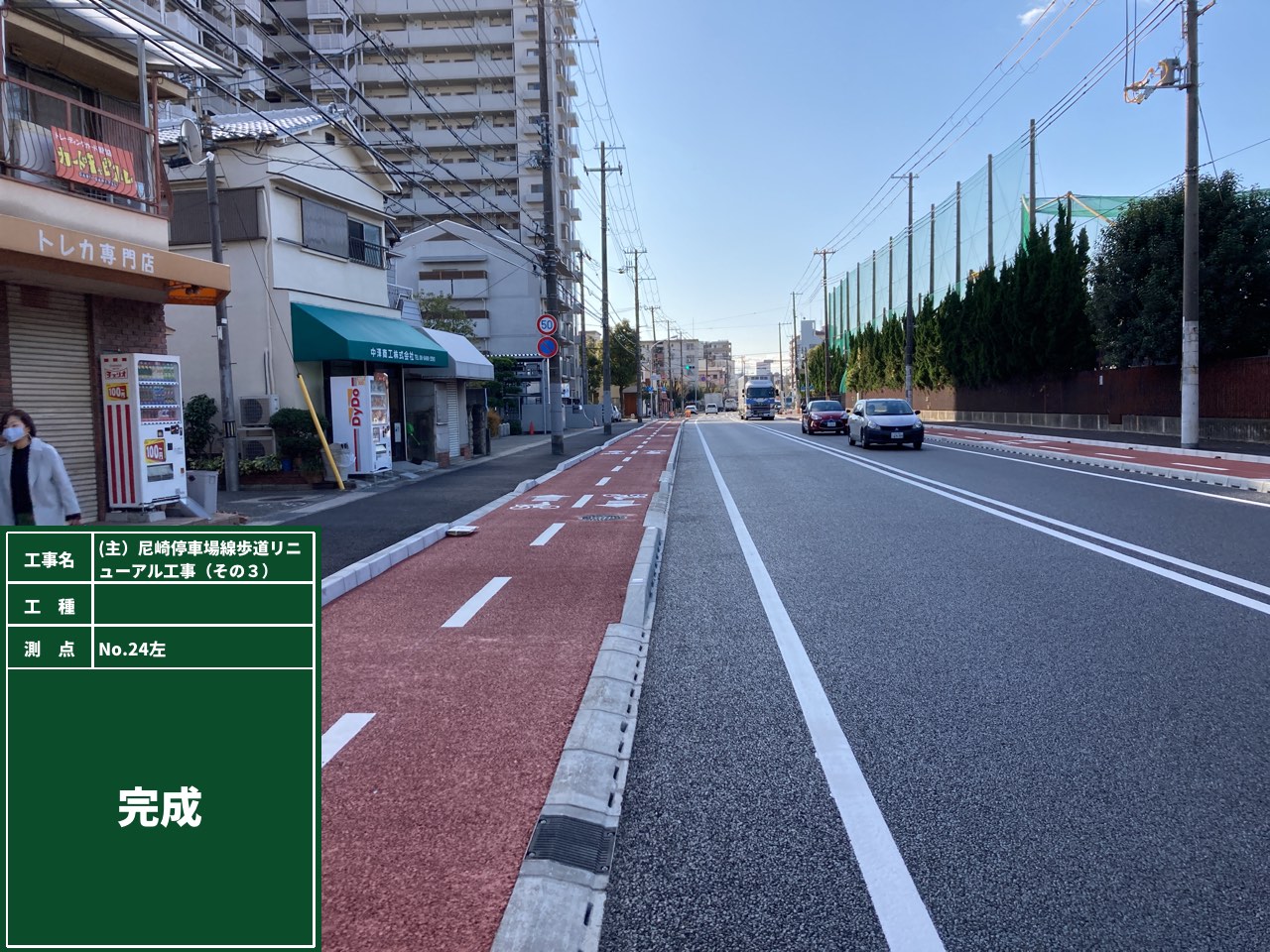

完成№24

②完成

完成№30

③完成

1.構造物撤去

構造物撤去

1.構造物撤去

構造物撤去

2.ライン導水据付

ライン導水据付

4.自転車道舗装

自転車道舗装

5.自転車道カラー舗装

自転車道カラー舗装

6.路面切削

路面切削

7.レベリング

レベリング

8.車道舗装

車道舗装

9.区画線設置

区画線設置
